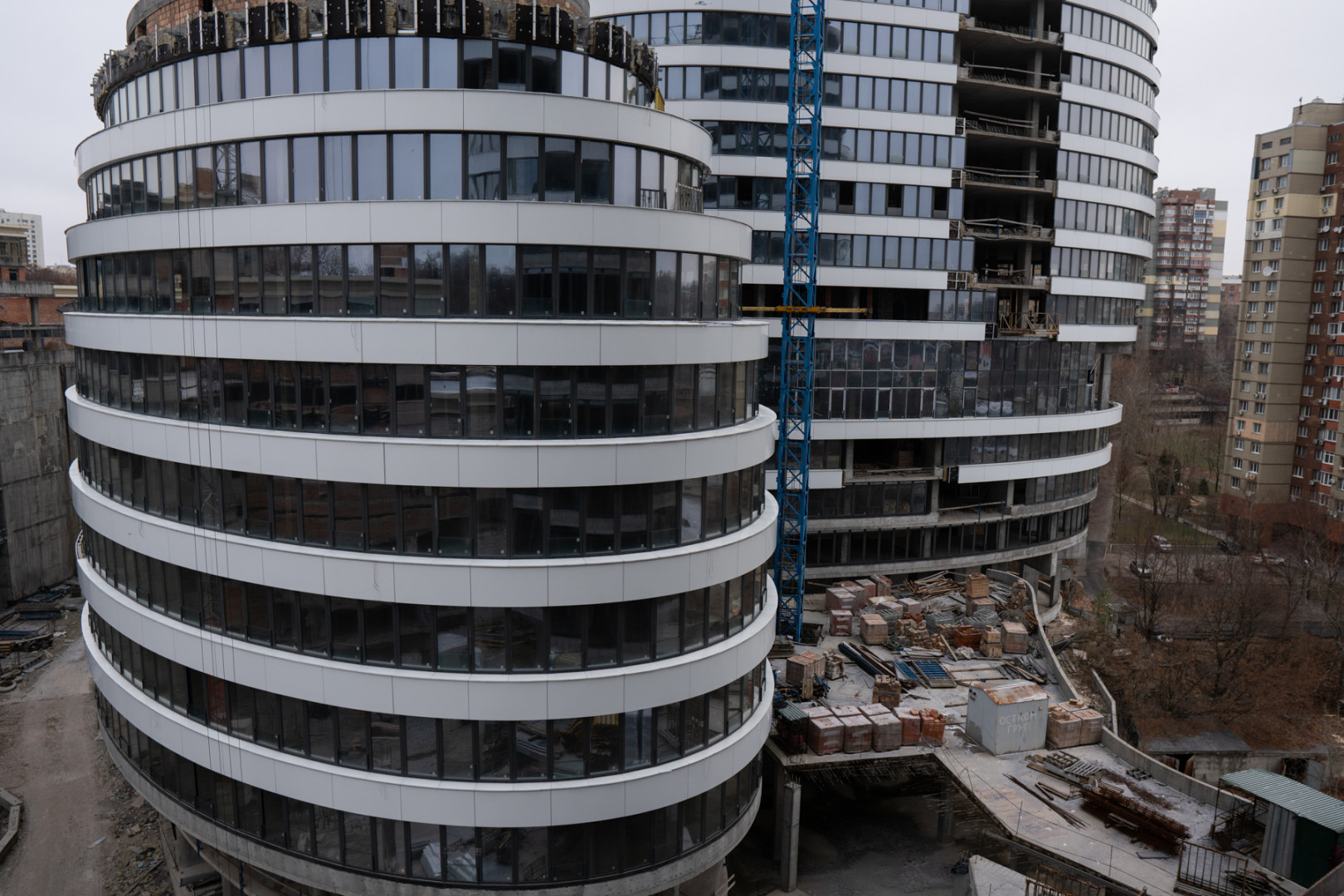

Станом на 12.12. 2024 року, будівельні роботи комплексу «Інтергал Сіті» демонструють значний прогрес у розвитку об'єктів, особливо Вежі D та правого крила.
Вежа А
Монолітні роботи: 100%
- завершено роботи по улаштуванню всього монолітного каркасу будівлі
Мурувальні роботи 97%
- ведуться роботи по укладанню цегляної кладки стін на 2-22 поверхах
Вікна: 85%
- Виконуються монтаж світло-прозорих віконних конструкцій та навісного вентильованого фасасаду (СПОК та НВФ)
Фасад: 75%
- завершується встановлення електропроводки для підсвітки фасаду
Інженерні системи: 100% (опалення та водопроводу)
- змонтовані всі системи водопостачання та опалення, що дає можливість розпочати укладання стяжок у місцях загального користування, таких як коридори, та в житлових приміщеннях.
Інженерні системи: 55% (вентиляції)
- ведуться роботи з монтажу припливно-витяжної системи вентиляції
Інженерні системи: 20% (кондиціонування)
- встановлення систем кондиціонування
Інженерні системи: 15% (інші інженерні мережі та системи)
- монтуються системи пожежного захисту, протидимного захисту, домофонії, відеоспостереження та інтернету
- відбувся запуск ліфтового обладнання
Вежа Д
Монолітні роботи: 95%
- завершено роботи по улаштуванню перекриття 21-22
Мурувальні роботи 25%
- ведуться роботи по укладанню цегляної кладки стін
Вікна: 60% (9-15 поверхи)
- Виконуються монтаж вікон на 9-15 поверсі, відбулося закупівля всього обсягу скла та віконних конструкцій з 25.11.24 запланована перша поставка готових конструкцій НВФ на об’єкт.
Фасад: 55%
- Очікується матеріал для виконання робот по улаштування утеплювача
- роботи по освітленню фасаду виконано з 4-15 поверхи
Праве крило:
- монолітні роботи розпочились - колони, перекриття
