Преміальний багатофункціональний комплекс INTERGAL CITY на Печерську від компанії «Інтергал-Буд» демонструє стабільну динаміку.
У березні на будівельному майданчику тривали активні роботи з виконання інженерних, фасадних та внутрішніх оздоблювальних робіт.
Планове завершення веж А, Б, В - IV квартал 2026 року.
Вежа А
Мурування - готовність 100%

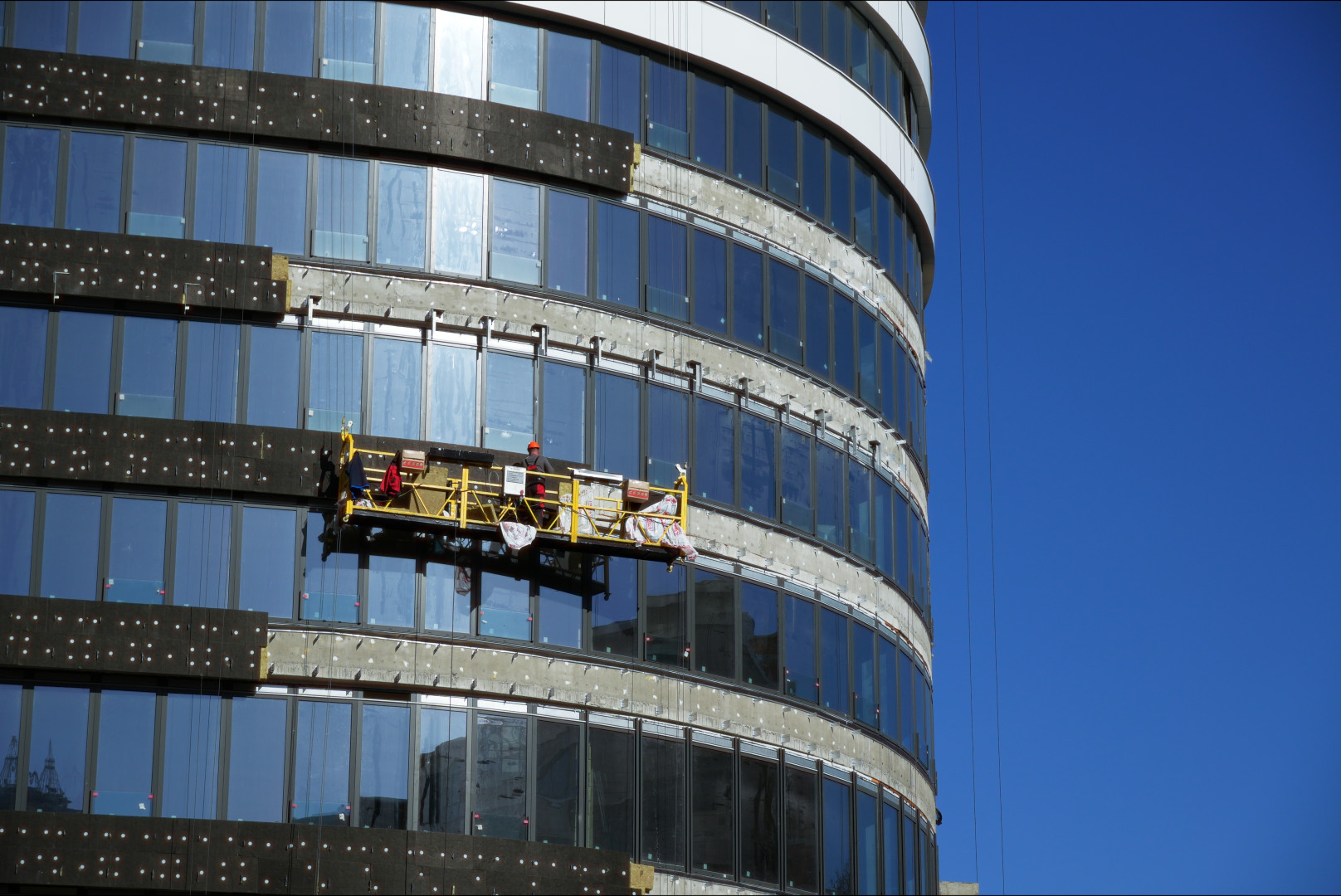

Монтаж систем навісних вентильованих фасадів (НВФ) - 93%, СПОК - 98%
Монтаж внутрішніх сантехнічних мереж: К1 - 99%, К2 - 98%, Т1/Т2 - 98%, В1 - 98%
Монтаж вентиляційних систем - 87%
Монтаж систем кондиціювання - 65%
Монтаж системи пожежогасіння - 75%
Влаштування систем СКД та СКС - 85%
Стяжка в квартирах - 87%
Штукатурка квартир - 90%
Електромонтажні роботи - 85%
Монтаж котельні - 85%
Покриття терас - 30%
Монтаж ІТП та модулів опалення - 85%
Установка дверей у квартири - 15%
Оздоблювальні роботи техповерхів (23-25 поверхи) - 60%
Інженерні приміщення: електрощитова - 80%, насосна - 80%
Оздоблення місць загального користування - 20%
Вежа Б
Мурування - 80 %
Внутрішні сантехнічні роботи - 65%
Стяжка - 20%
Вежа В
Мурування - 85%
Внутрішні сантехнічні роботи - 65%
Вежа Г
Мурування - 85%
Монтаж металоконструкцій - 50%
Монтаж вентблоків - 35%
Вежа Д
Монолітні роботи - 95%
Монтаж систем НВФ та СПОК (фасад) - 60%
Корпус 6
Монолітні роботи - 50%
Стилобат
Монолітні роботи - 85%
Офісний схил
Монолітні роботи - 95%
Паркінг
Опоряджувальні роботи (піскоструй) - 75%
Демонтажні роботи - 60%
Підпірні стіни
ПС-19 - 100%
ПС-2 - 5%
ПС-1 - 90%
Зовнішні мережі
В1 - 60%
К1 - 60%
К2 - 60%
Газопровід - 20%
