Динамика строительства за апрель 2026

Динамика строительства за апрель 2026

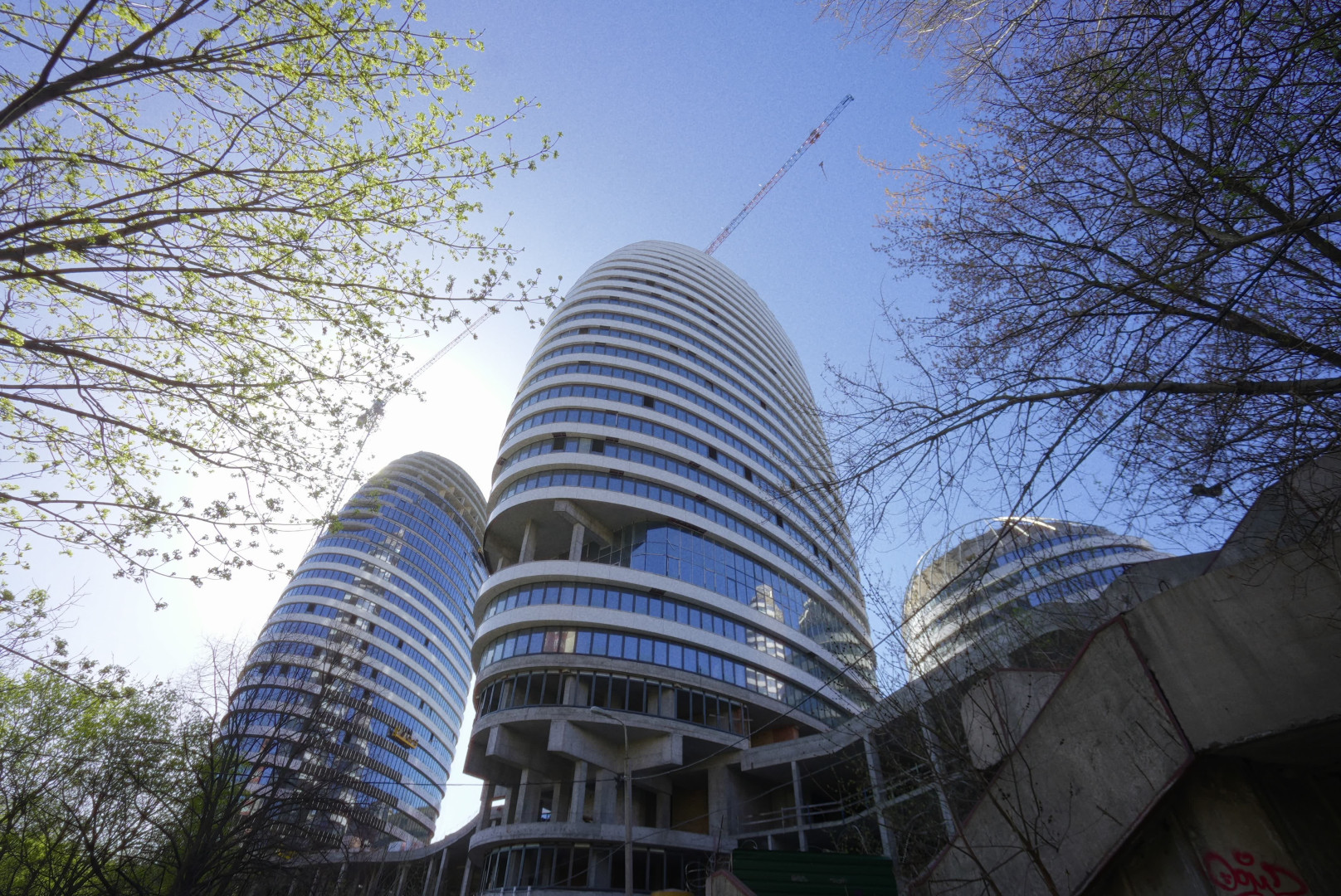

Строительство комплекса уверенно продвигается вперед, демонстрируя высокую готовность ключевых инженерных и отделочных решений.

Башня А – на финальной стадии реализации

Завершена кладка (100%) и почти полностью выполнен монтаж внутренних инженерных сетей: водоснабжение и канализация - до 98-99%, теплосети - 98%.

Вентиляция реализована на 87%, системы кондиционирования – на 65%, пожаротушения – на 75%.

Фасадные работы выходят в завершение: НПФ – 93%, СПОК – 98%, формируя целостный архитектурный образ башни.

Высокими темпами выполняются внутренние работы: стяжка – 87%, штукатурка – 90%, электромонтаж – 85%.

Инженерная инфраструктура также в активной фазе: котельная – 85%, ИТР и модули отопления – 85%, системы СКД и СКС – 85%.

Начаты финальные этапы: установка дверей (15%), отделка технических этажей (60%) и мест общего пользования (20%).

Устройство террас (30%) и внутренних технических помещений (до 80%).

Отдел продаж – в стадии реализации (15%).



Башня Д – активная фаза конструктива и фасадов

Монолитные работы выполнены на 91%. Параллельно идет монтаж фасадных систем (60%), определяющих будущую эстетику здания.



Башни Б, В, Г — стабильная динамика строительства

• Башня Б: кладка – 80%, внутренние сантехнические работы – 70%, вентиляция – 70%, стяжка – 40%, кондиционирование – 40%.

• Башня В: кладка – 85%, сантехнические работы – 70%, стяжка – 85%.

• Башня Г: кладка – 85%, металлоконструкции – 90%, монтаж вентблоков – 50%.



Другие объекты комплекса

Корпус 6 – монолитные работы выполнены на 45%.

Стилобат – 85% готовности монолита.

Офисное здание на склоне – 95% монолитных работ.

В паркинге продолжаются отделочные работы (пескоструй — 75%) и демонтаж (60%).

Подпорные стены:

ПС19 – 100%, ПС1 – 90%, ПС2 – 5%.

Внешние сети

Продолжается прокладка инженерной инфраструктуры: водоснабжение и канализация (В1, К1, К2) – по 60%, газопровод – 20%.
