Динамика строительства на 17.11.2025

Динамика строительства на 17.11.2025

Intergal City: динамика строительства премиального квартала, формирующая новый силуэт Печерска



В сердце столицы продолжается важный этап развития проекта Intergal City — многофункционального комплекса, задающего новые стандарты премиальной недвижимости и городского пространства. Каждая башня и каждый функциональный элемент квартала продвигаются в соответствии с графиком, демонстрируя высокий уровень инженерного и архитектурного исполнения.



Ниже актуальный статус работ, подтверждающий стабильность и системность строительства.

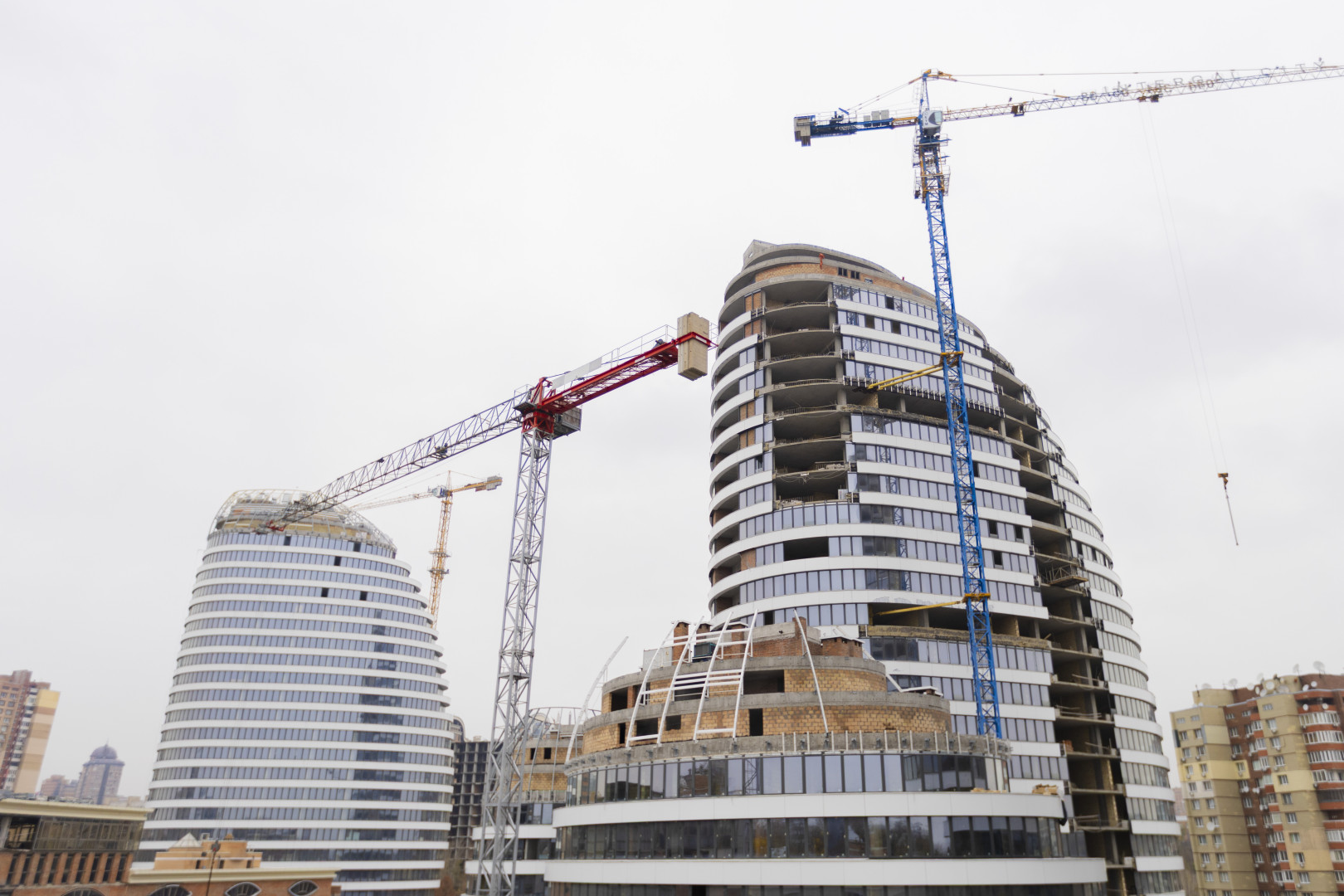

БАШНЯ А — финальные этапы внутренних и инженерных систем

Башня А активно близится к завершению. Продолжается комплексная проработка инженерных систем, фасадных решений и внутренней отделки.

Инженерные сети и внутренние работы:

Внутренние сантехнические сети: К1 – 99%, К2 – 98%, Т1/Т2 – 92%, В1 – 95%

Вентиляционные системы - 80%

Системы кондиционирования - 50%

Система пожаротушения - 70%



Строительные и фасадные работы:

Кладка — 97%

Монтаж систем НПФ - 92%, СПОК (фасад) - 94%

Устройство стяжки в квартирах - 75%

Штукатурные работы - 50%

Высокотехнологичные системы комплекса:

СКД и СКС - 75%

Электромонтажные работы - 75%

Монтаж ИТР и модулей отопления - 80%

Монтаж котельной - 25%

Устройство покрытия террас - 20%

Установка дверей в квартиры — 15%



БАШНЯ D — фасадная динамика

Монтаж систем НПФ и СПОК (фасад) - 40%



БАШНЯ Б — системный прогресс внутренних работ

Кладка — 70%

Внутренние сантехнические работы - 60%

Устройство стяжки - 10%

БАШНЯ В — комплексные внутренние работы

Кладка — 65%

Внутренние сантехнические работы - 60%

БАШНЯ Г — техническое усиление и инженерные конструкции

Кладка — 75%

Монтаж металлоконструкций - 25%

Монтаж вентблоков - 20%

КОРПУС 6 – конструктивный прогресс

Монолитные работы - 45%

СТИЛОБАТ – активная фаза

Монолитные работы - 80%

ОФИС-Склон – финальная стадия монолита

Монолитные работы - 90%

ПАРКИНГ - интенсивные отделочные работы

Пескоструйная обработка - 60%

Демонтажные работы - 60%

ПОДПОРНЫЕ СТЕНЫ - стабилизация рельефа

ПС19 - 100%

ПС2 - 5%

ПС1 - 90%

ВНЕШНИЕ СЕТИ — подготовка инфраструктуры комплекса

В1 - 45%

К1 - 50%

К2 - 55%

Intergal City продолжает свой рост, формируя архитектурную доминанту и инфраструктурное качество нового Печерска.

Каждый этап строительства подтверждает: проект движется уверенно с соблюдением технологий, сроков и стандартов премиального жилья.
